MRP计算是整个ERP系统最核心最有价值的部分,但有些企业为什么还是跑不起来、跑不准?

首页/常见问题/MES生产管理系统/MRP计算是整个ERP系统最核心最有价值的部分,但有些企业为什么还是跑不起来、跑不准?
作者:织信发布时间:2026-08-31 17:37浏览量:1979
logo
织信企业级低代码开发平台
提供表单、流程、仪表盘、API等功能,非IT用户可通过设计表单来收集数据,设计流程来进行业务协作,使用仪表盘来进行数据分析与展示,IT用户可通过API集成第三方系统平台数据。
免费试用

有些工厂开生产协调会,最怕听到一句话:

“这个订单下周要交,料到底齐不齐?”

销售说客户不能再等了。仓库说账上好像还有库存,但不知道有没有被别的订单占用。采购说供应商已经发货,可到底哪天到厂还要再问。车间主任更直接:料今天不到,后面热处理、外协、检验全都要往后拖。

这时候,计划员通常会打开ERP,导出库存,再问采购要在途表,问车间要在制表,最后自己在Excel里拼一遍。

问题就出在这里。

很多企业以为自己缺的是一个更努力的计划员,其实缺的是一套能把订单、BOM、库存、在途、在制、提前期放在一起计算的计划逻辑。

这套逻辑,就是MRP。

MRP看起来是一个老概念,但真正把它用明白的企业并不多。它不只是ERP里的一个按钮,也不只是系统里跑出来的一张建议采购表。它本质上是在回答四个很朴素的问题:

  • 要生产什么?
  • 需要哪些物料?
  • 每种物料到底缺多少?
  • 为了不耽误交期,应该哪天下单、哪天投产、哪天入库?

如果这四个问题算不清,排产就只能靠人盯,人一累,缺料、插单、积压、返工就会一起冒出来。

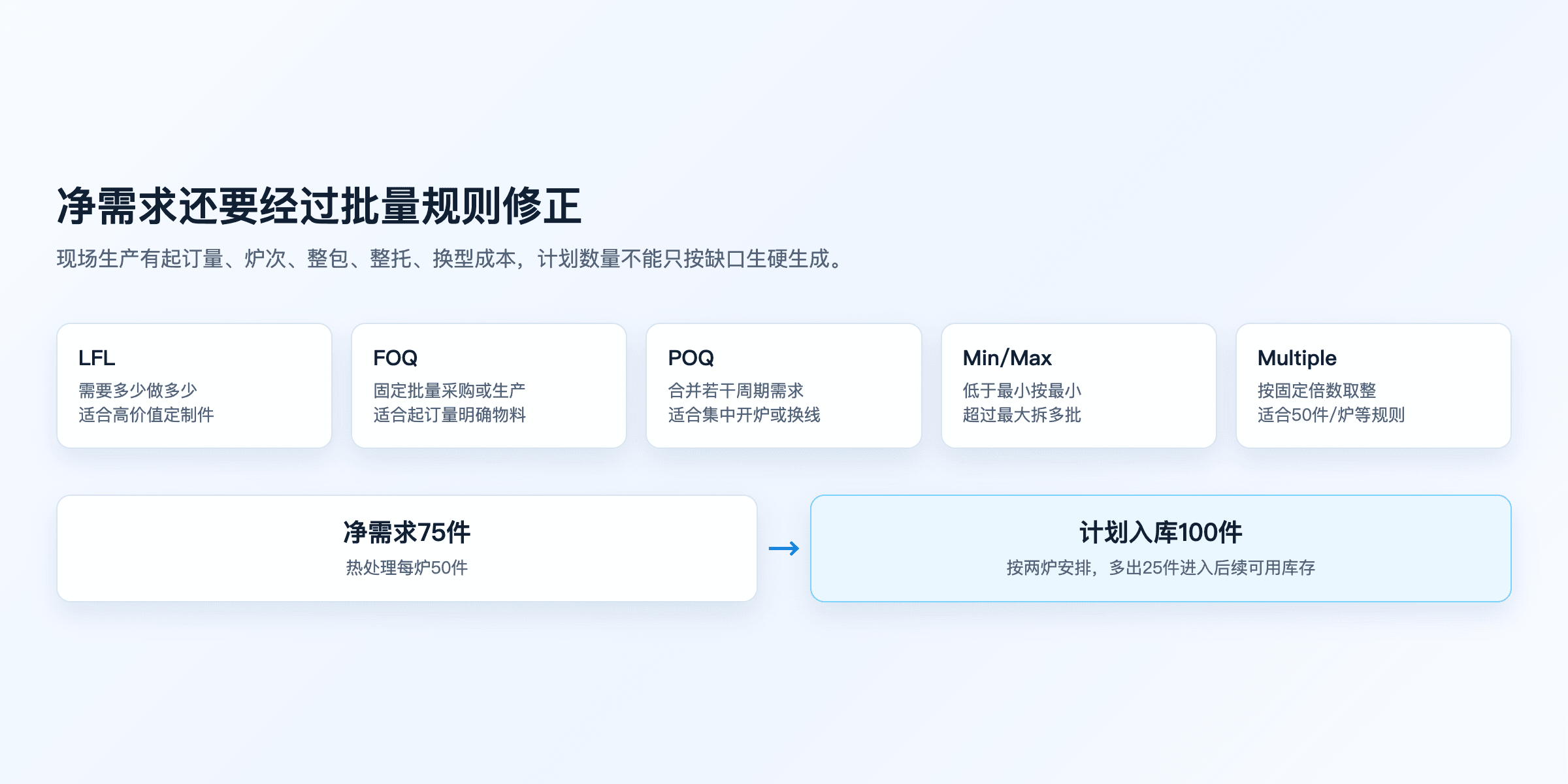

图1:MRP输入与输出关系
图1:MRP输入与输出关系

一、MRP到底解决什么问题?

MRP的全称是MaterialRequirementsPlanning,中文通常叫物料需求计划。

这个名字听起来有点像仓库管理,实际范围要更靠前一些,它管的是生产计划中的物料供需计算。

工厂接到订单以后,不能只看成品数量。比如客户要100台设备,车间真正要准备的可能是机架、轴、轴承、螺栓、电机、线缆、包装箱。每一个部件下面还有下级物料,有的要采购,有的要自制,有的要外协,有的还要经过热处理、喷涂、检验。

所以MRP的工作,是把顶层需求一层一层拆下去。

客户要多少成品,就根据BOM算出需要多少半成品;半成品需要多少,就继续算出需要多少零件、毛坯、标准件和辅料。然后再扣掉现有库存、已经下单的采购、已经在车间加工的在制品,最后得到真正还需要新增采购或新增投产的数量。

它把拍脑袋的计划,改成按规则计算出来的计划。

这里要先区分两类需求。

第一类是独立需求。

独立需求来自外部,或者来自企业主动设定的备货目标。比如客户订单、销售预测、成品安全库存、主机厂未来几周的要货计划。这类需求不依赖其他物料,它本身就是需求源头。

第二类是相关需求。

相关需求由独立需求拆解出来。比如生产一台设备必须用到4个轴承、8个螺栓、1套电机,生产100台设备就会带出对应数量的轴承、螺栓、电机需求。机加工企业里,轴类零件需要毛坯棒料、刀具、热处理、外协检验,这些都属于相关需求。

MRP最重要的价值,就是把独立需求变成相关需求,再把相关需求变成采购计划和生产计划。

如果没有这套拆解,企业就会出现一个很常见的现象:销售只盯交期,生产只盯工单,采购只盯供应商,仓库只盯库存余额。每个部门都在做自己的事,但订单真正缺什么、哪天会缺、缺口有多大,没人能提前说清楚。

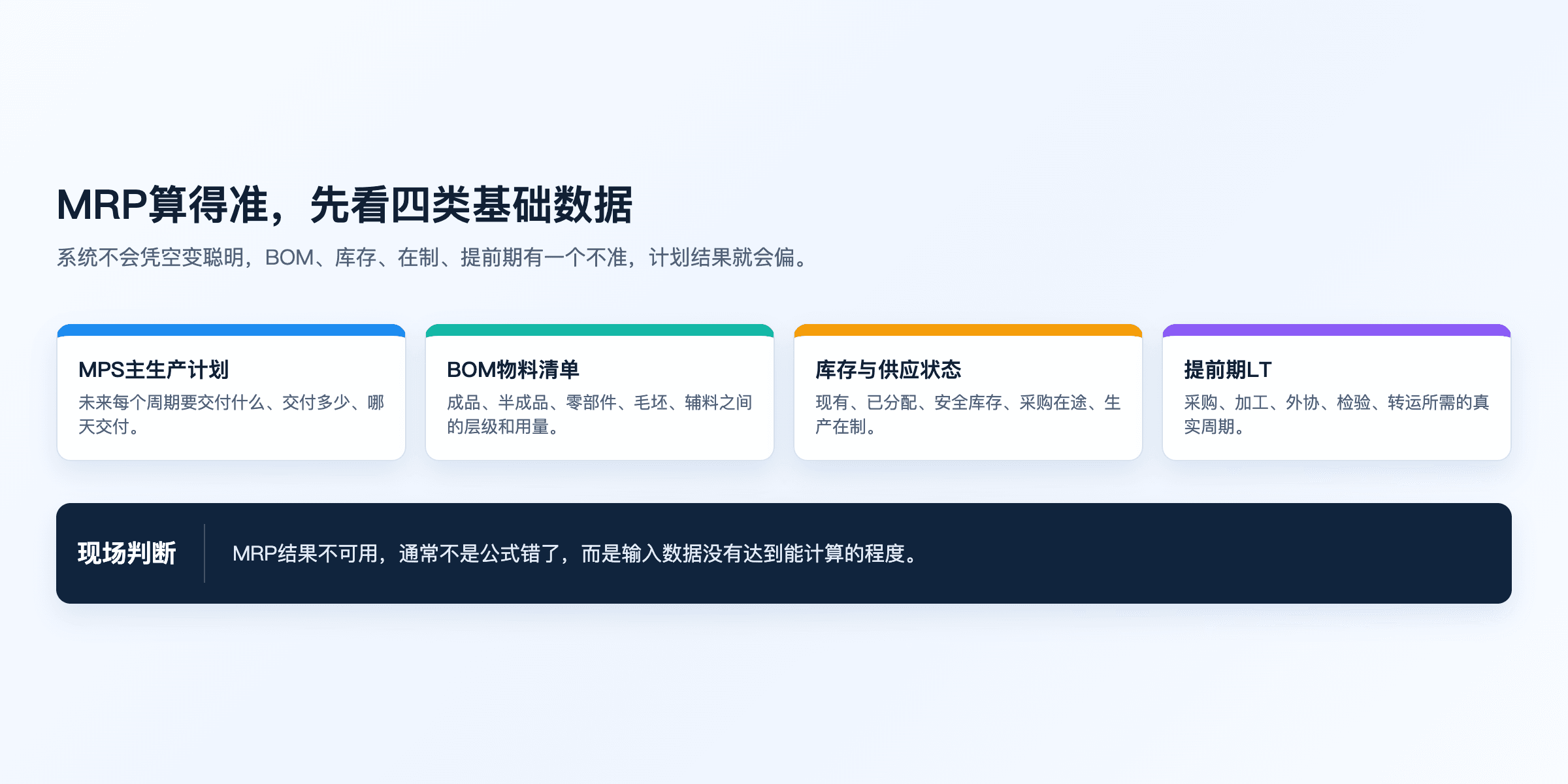

二、MRP运算前,必须先准备四类数据

MRP算得准不准,不先看系统多高级,要先看基础数据是否可信。

很多企业上了ERP以后,MRP结果一跑出来,计划员看一眼就不敢用。为什么?因为系统里的BOM不准,库存不准,提前期不准,在途和在制也不准。

输入数据不对,系统算得越快,错得越快。

MRP至少需要四类输入。

(一)MPS主生产计划

MPS是MRP的起点。

它告诉系统:未来每个周期要产出哪些成品或关键零部件,每个品种要多少,交付日期是哪一天。

在订单型工厂里,MPS通常来自客户订单。在备货型工厂里,MPS可能来自销售预测和成品安全库存。在机加工零部件代工厂里,MPS也可能来自主机厂滚动要货计划,比如未来30天、45天、60天的零件交付需求。

没有MPS,MRP就没有源头。

(二)BOM物料清单

BOM决定MRP怎么往下拆。

一个成品下面有哪些半成品、零部件、原材料,每个上层物料需要多少下层物料,有没有损耗率,有没有替代料,这些都要通过BOM表达。

在制造企业里,BOM错误会直接把MRP带偏。

比如某个零件理论用量是2件,BOM里维护成1件,系统就会少算一半需求。再比如加工损耗实际是5%,BOM里没有维护损耗,系统就会按净尺寸算料,车间下料时才发现不够。

这类错误一旦进入MRP,后面采购、投产、领料都会跟着错。

(三)库存和供应状态

MRP不是只看仓库现有库存。

它要看的库存状态至少包括:

  • 现有库存:仓库里实际可查到的数量。
  • 已分配库存:已经被其他订单占用、不能再随便拿走的数量。
  • 安全库存:为了防止波动必须保留的库存底线。
  • 采购在途:已经下采购单、未来会到货的数量。
  • 生产在制:车间已经开工、未来会完工入库的数量。
  • 计划接收量:已经确认会在某个周期进入库存的采购或生产数量。

只看现有库存,很容易误判。

账上有100件,不代表这100件都能给当前订单用。如果其中80件已经分配给别的客户,真正可用的只有20件。再加上安全库存不能随便动,系统算净需求时必须把这些因素扣清楚。

(四)提前期LT

提前期决定MRP什么时候下单。

物料不是今天缺,今天下单,明天就能到。采购有供应商交期,自制件有加工周期,外协有排队时间,检验也要时间。机加工行业里,有些零件从下料、粗加工、热处理、精加工、探伤到终检,完整周期可能要14天到45天。

MRP必须根据物料使用日期往前倒推。

如果第30天要用某个毛坯,而采购提前期是20天,系统就应该在第10天生成采购或投产建议。提前期维护短了,工单下达就会晚;提前期维护长了,库存又会提前占用资金。

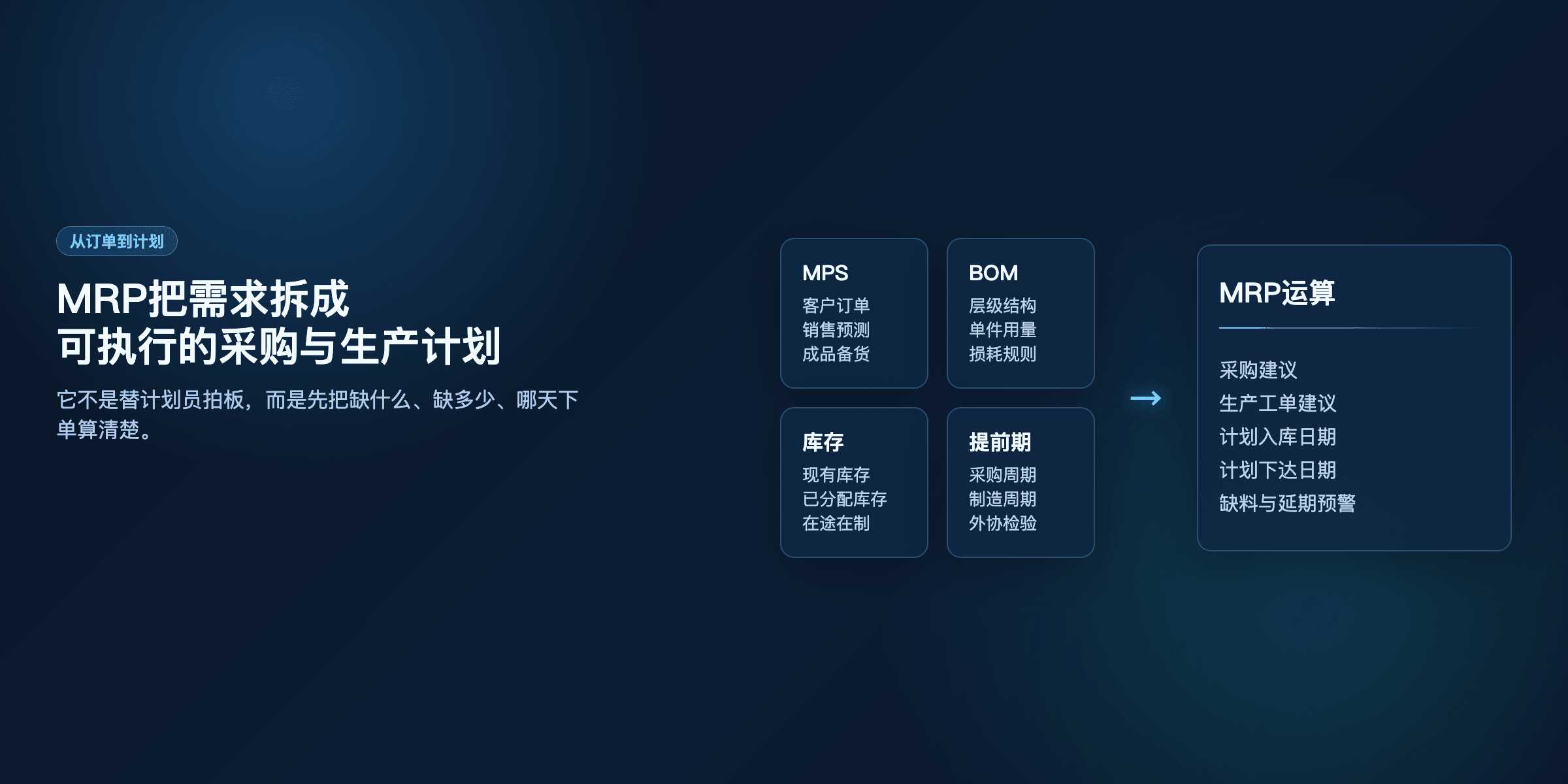

图2:MRP四类基础数据
图2:MRP四类基础数据

三、MRP的核心公式并不复杂

MRP真正难的地方不在公式,而在数据维护和运算规则。但公式本身一定要看懂。

最基础的计算,可以拆成三步。

第一步,算毛需求。

毛需求,就是某个周期内,这个物料理论上总共需要多少。

公式可以写成:

毛需求=上层物料需求数量×BOM单件用量+标准损耗

比如生产100件轴类零件,每件需要1根毛坯,损耗按5%计算,那么毛坯毛需求就是105根。

第二步,算可用库存。

可用库存不是账面库存,它要扣掉已经被占用的部分,也要考虑未来确定会到货或完工的数量。

公式可以写成:

可用库存=现有库存-已分配库存+采购在途+生产在制-安全库存

比如账上有80根毛坯,其中30根已经被别的订单占用,采购在途20根,安全库存要保留10根,那么可用库存就是60根。

第三步,算净需求。

净需求,就是扣完可用库存以后,真正还需要新增采购或新增生产的数量。

公式可以写成:

净需求=毛需求-可用库存

如果净需求小于或等于0,说明当前周期不需要新增订单。如果净需求大于0,系统就要继续结合批量规则、提前期和时间周期,生成计划订单。

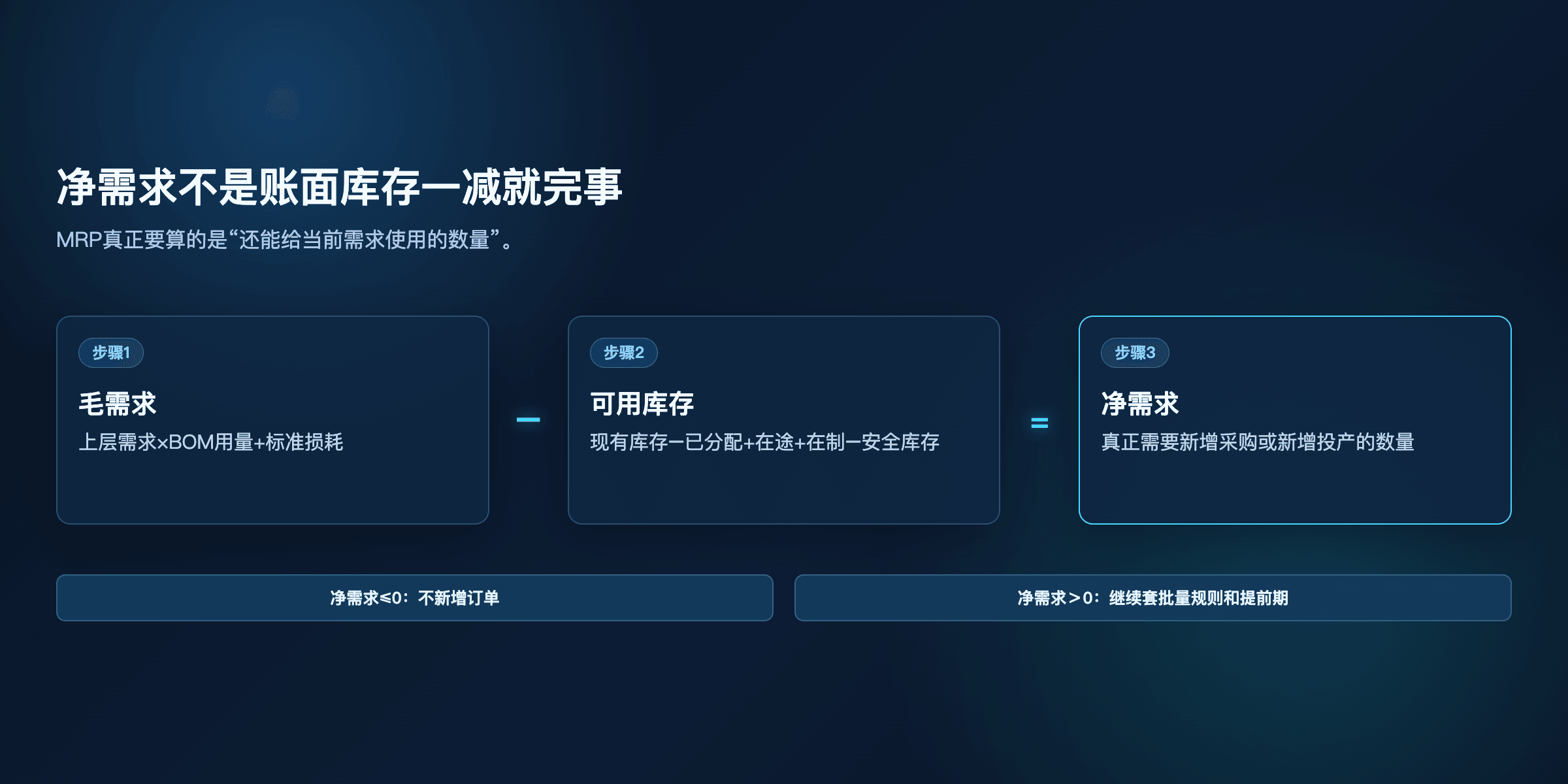

图3:MRP净需求计算逻辑
图3:MRP净需求计算逻辑

这里有一个细节很重要。

MRP生成的计划订单,不一定等于净需求。

比如净需求是75件,但热处理一炉最少50件,并且必须按50件的倍数装炉。那计划入库数量就不能是75件,而应该向上取整为100件。多出来的25件,会成为后续可用库存。

这就是为什么MRP不仅要有公式,还要有批量规则。

四、MRP要按BOM逐层向下滚算

很多人第一次理解MRP时,会把它想成一张采购建议表。

其实MRP真正的运算过程,是从顶层需求开始,沿着BOM一层一层往下算。

我们用一个简单结构来看。

成品A需要2个组件B和1个组件C。组件B下面需要零件D,组件C下面也需要零件D。这样一来,同一个零件D会被多个上层物料同时消耗。

MRP展开BOM时,会先算B和C的需求,再继续算D的需求,并把来自不同上层的D需求汇总到同一个周期里。

这件事在实际工厂里很常见。

一个标准轴承、一个通用毛坯、一个紧固件、一个包装件,可能同时被几十个产品使用。如果靠人工排查,很容易漏算。MRP的价值就在于,它能把这些分散需求归集起来,变成统一的采购或投产建议。

标准运算过程一般可以看成七步:

  1. 确定计划周期。

企业通常会按30天、45天或60天滚动计算。计划周期要和企业真实制造周期匹配。机加工零部件如果普遍需要14天到45天,只做7天计划就没有意义,因为等系统算出缺口时,很多物料已经来不及准备。

  1. 读取顶层独立需求。

系统读取客户订单、预测需求、主生产计划和安全库存补充需求,形成顶层需求清单。

  1. 展开BOM,计算分周期毛需求。

系统根据BOM层级、用量、损耗率,把成品需求拆成半成品、零件、毛坯和原材料需求。多个产品共用同一物料时,同期需求要合并。

  1. 扣减库存、在途和在制。

系统检查当前可用库存、已分配库存、安全库存、采购在途、生产在制和计划接收量,计算每个周期真正缺多少。

  1. 套用批量规则。

净需求计算出来以后,要按最小批量、固定批量、倍数批量、周期批量等规则修正。修正后得到计划订单入库数量。

  1. 倒推提前期。

根据物料需要使用或入库的日期,往前倒推采购提前期或制造提前期,得到计划订单下达日期。

  1. 继续计算下层物料。

本层计划订单的下达数量,会成为下一层物料的需求来源。系统重复上述过程,直到最底层原材料。

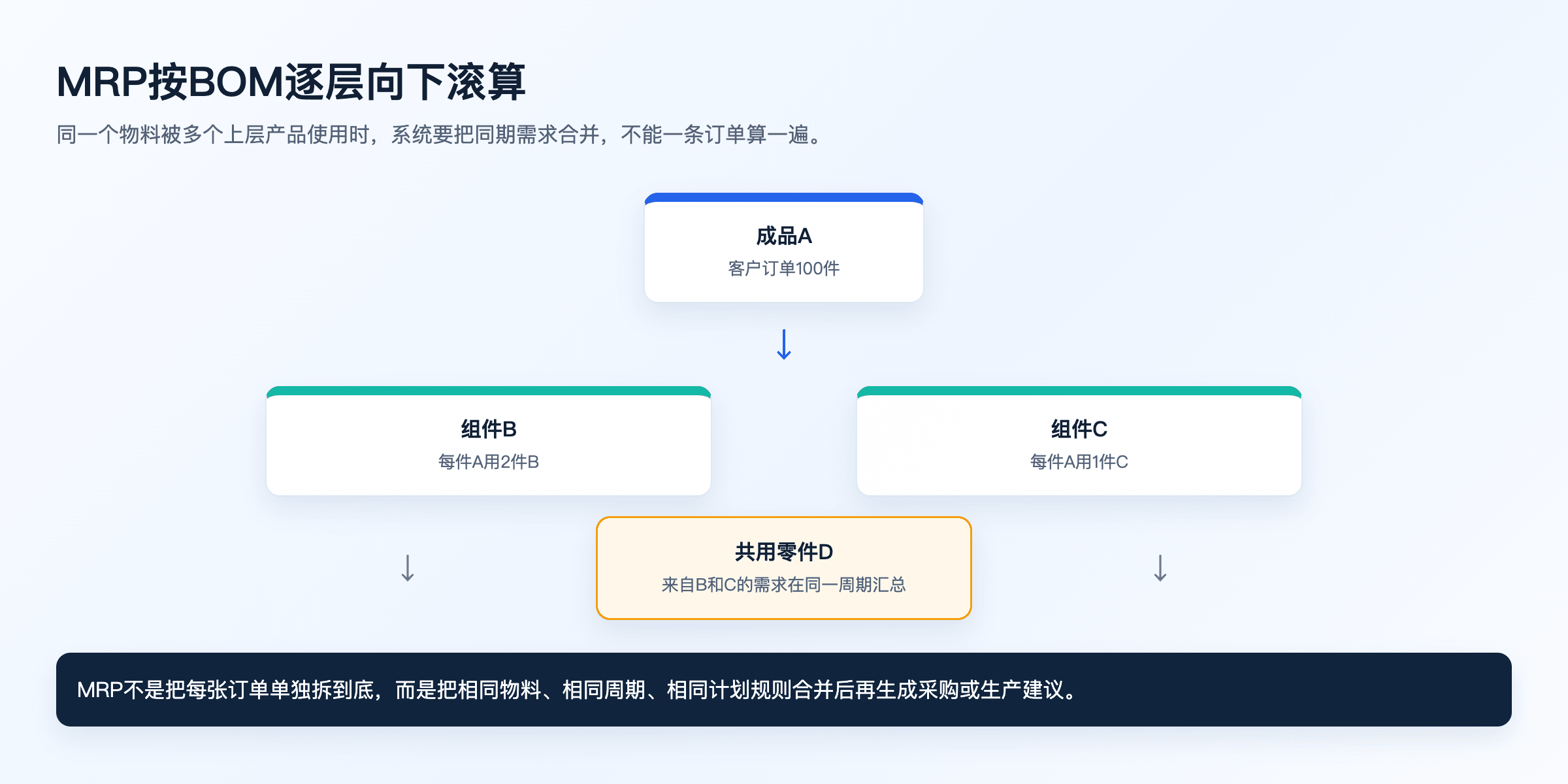

图4:多层BOM逐层滚算
图4:多层BOM逐层滚算

五、批量规则决定MRP能不能贴近现场

MRP如果只按净需求生成订单,现场很快就会骂人。

今天缺3件就开一张工单,明天缺5件又开一张工单,热处理要不要开炉?采购要不要让供应商分三次送?加工中心要不要频繁换型?检验是不是也要跟着拆成很多批?

所以MRP必须考虑批量规则。

常见规则有五类。

(一)逐批批量LFL

LFL的意思是需要多少就做多少。

它适合高价值、定制化、订单专用的物料。比如非标机加工件、客户专属结构件、很贵的进口件。这类物料不适合多做,因为多出来的库存未必还能卖给别人。

(二)固定批量FOQ

FOQ是按固定数量采购或生产。

比如某种标准毛坯每次采购200件,某类外协件每批加工500件。即使净需求只有160件,系统也会按固定批量生成200件。

固定批量适合供应商起订量明确、生产换型成本较高、批量经济比较明显的物料。

(三)周期批量POQ

POQ是把几个周期的需求合并起来处理。

比如热处理每周集中开两次炉,系统可以把未来一周内同类材料的需求合并到同一批计划中。这样能减少换炉、换线、换刀和等待时间。

(四)最小最大批量

有些设备、工序或供应商既有最小批量,也有最大承载。

净需求低于最小批量时,按最小批量做;超过最大批量时,拆成多批。加工中心、龙门机台、表面处理、喷涂、热处理都可能遇到这种情况。

(五)倍数批量

倍数批量在制造现场特别常见。

比如热处理一炉50件,包装一箱20件,板材下料按整张板计算,采购按整包、整卷、整托来。净需求是75件,按50件倍数计算,就要做100件。

这不是系统算错。现场的炉次和批量规则,本来就会改变最终计划数量。

图5:五类批量规则
图5:五类批量规则

六、提前期和时间栅栏,是MRP能不能稳定运行的关键

MRP算出数量以后,还要解决时间问题。

物料需求计划不是简单地告诉你缺多少,还要告诉你哪天该下单。这里最关键的是提前期和时间栅栏。

提前期一般分两种。

固定提前期,适合采购件、外协件、热处理、检验等待等相对固定的周期。比如供应商固定10天到货,热处理固定3天排队和处理。

变动提前期,适合数量变化会明显影响加工周期的物料。比如加工100件和加工1000件,机台占用时间完全不同,这类物料不能简单维护成固定天数。

MRP倒排时有一条硬规则:下层物料必须早于上层物料开工或装配时间准备好。

比如第30天要交成品,第25天要总装,第20天要完成关键零件,第10天毛坯就必须进入加工。只要其中一个提前期维护错了,整个计划就会往后偏。

再说时间栅栏。

时间栅栏的作用,是防止MRP每天把计划搅乱。

很多工厂的客户需求变化很频繁,今天加单,明天改单,后天延后交付。如果系统每次都自动改已下达工单,车间就会被折腾得很厉害。刚排好的机台、刚安排的外协、刚准备的热处理炉次,全部要重来。

因此,MRP通常要把计划周期分成三段。

冻结时区,一般是近期7天到14天。

这个区间内,已下达工单不宜由系统自动修改。确实要改,应该由计划、物控、生产、采购一起评审。尤其是机加工和热处理场景,短期随意改单,很容易造成半成品堆积、炉次打乱、外协来不及。

半冻结时区,一般是14天到30天。

系统可以计算新需求,也可以提出调整建议,但是否修改计划,需要PC或MC审核。

自由时区,一般是30天以后。

远期需求以预测为主,系统可以根据订单变化自动增减计划订单,用来提前备料、预留产能和提醒供应商。

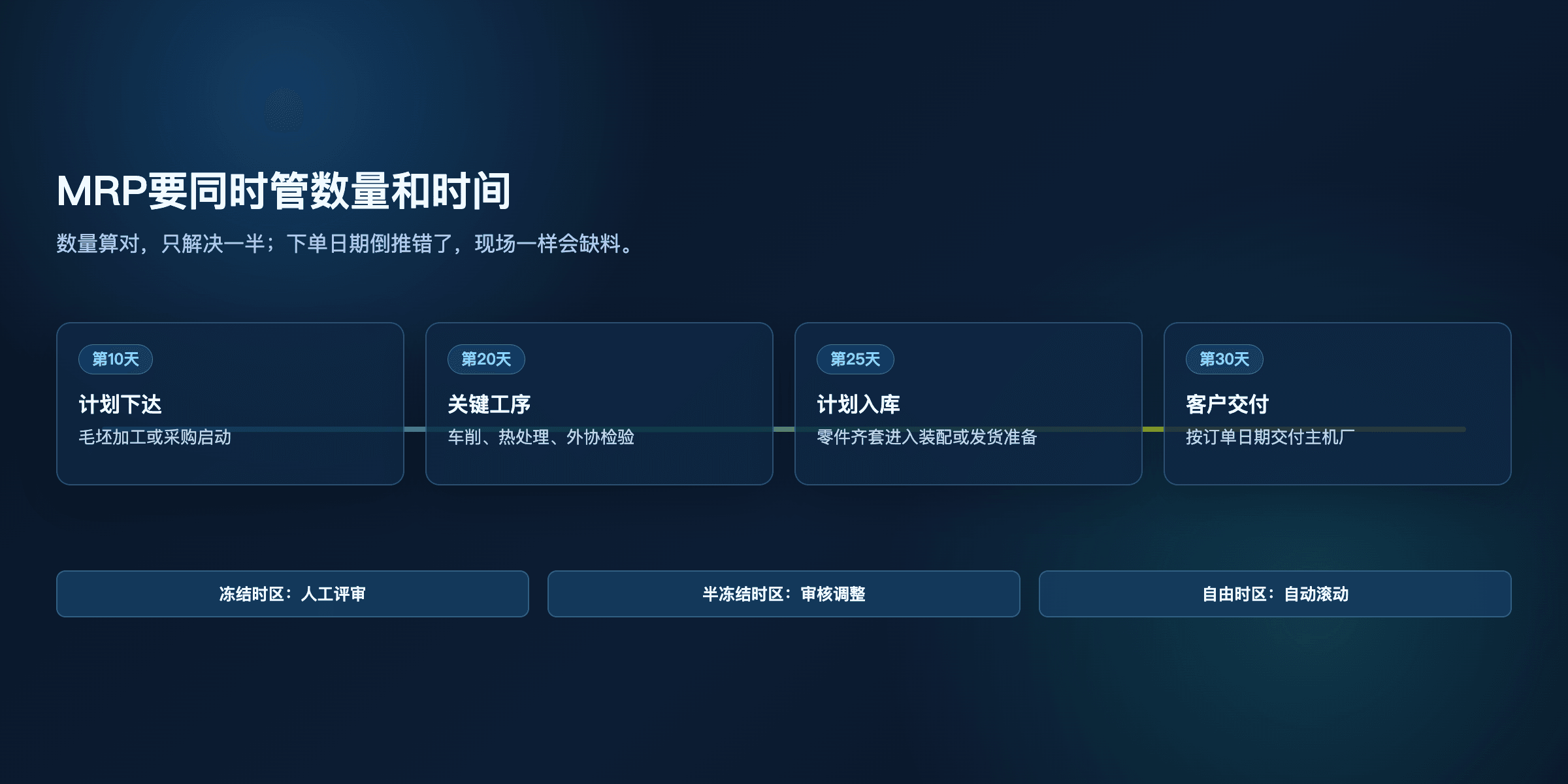

图6:提前期倒排与时间栅栏
图6:提前期倒排与时间栅栏

七、用机加工零部件代工场景看一遍MRP怎么算

光讲公式还不够,我们用一个简单的机加工例子把MRP跑一遍。

假设有一个主机厂订单,第30天需要交付定制轴类零件100件。

基础数据如下:

  • 每件轴需要1根毛坯棒料。
  • 加工损耗按5%计算。
  • 当前可用毛坯库存为30根。
  • 毛坯制造提前期为20天,包含下料、车削、调质热处理和检验。
  • 热处理按50根一炉计算,只能按50的倍数安排。

第一步,计算毛需求。

100件轴类零件,每件1根毛坯,加工损耗5%,毛需求为105根。

第二步,扣减可用库存。

当前可用库存30根,净需求为75根。

第三步,套用批量规则。

热处理必须按50根一炉,75根不能单独安排。按倍数批量向上取整,需要计划入库100根,也就是两炉。

第四步,倒推提前期。

第30天要交付,毛坯制造提前期20天,所以计划下达日期为第10天。

最后,MRP给出的建议可以理解为:

第10天下达毛坯加工工单,按两炉热处理安排,确保第30天前完成入库和交付。

这就是MRP的价值。它没有替计划员做所有决策,但它把缺口、批量和时间先算清楚了。计划员再去看热处理产能、机台负荷、人员排班和客户优先级,判断是否需要调整。

如果没有MRP,这件事很可能变成另一种局面:客户催货时才发现毛坯不够,采购临时找料,车间插单赶工,热处理单独开炉,成本上升,交期还不一定守得住。

八、MRP和ERP、MES、APS是什么关系?

很多企业会把MRP、ERP、MES、APS混在一起说。其实它们各自解决的问题不同。

ERP通常负责订单、库存、采购、财务、BOM、工单等基础业务管理。MRP可以作为ERP里的计划运算模块,也可以作为独立计划系统的一部分。

MES负责车间执行。工单下达到车间以后,MES记录工序报工、设备状态、质量检验、在制流转和完工入库。MES提供的在制数据越及时,MRP下次运算时就越不容易误判。

APS负责高级排程。MRP主要算物料够不够、什么时候要;APS还要进一步考虑设备产能、人员班次、工序约束、换型时间和瓶颈资源。

PMC和物控人员则负责把系统建议变成可执行计划。MRP算出来的是计划建议,不是生产现场的最终答案。遇到热处理瓶颈、供应商异常、客户紧急插单、设备故障,仍然需要计划人员评审。

可以这样理解:

  • ERP提供订单、BOM、库存和采购基础数据。
  • MRP根据这些数据计算物料需求和计划订单。
  • MES反馈车间在制、完工、报废和质量状态。
  • APS在物料齐套基础上继续做能力排程。
  • PMC根据系统结果和现场约束做最终平衡。

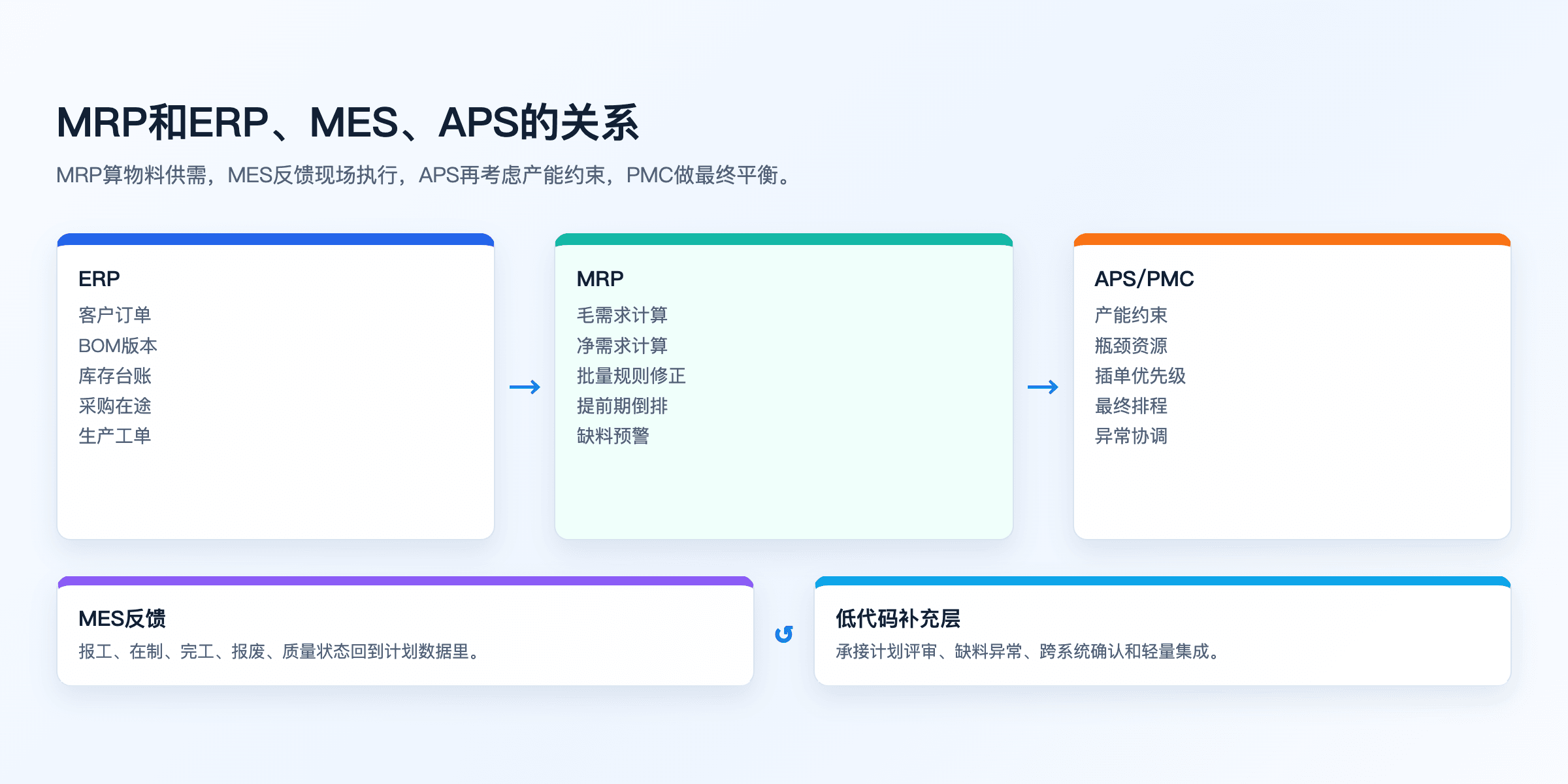

图7:ERP、MES、MRP、APS关系
图7:ERP、MES、MRP、APS关系

现实里,不少企业已经有了系统,麻烦出在几个系统之间的数据没有连起来。ERP里有订单,MES里有报工,仓库有库存,采购有在途,计划员却还要每天人工合表。这种情况下,MRP很难算准。

如果企业使用织信这类企业级低代码平台,也可以把MRP相关的主数据维护、需求导入、缺料预警、计划评审、异常审批做成轻量应用,先把散落在ERP、MES、仓库和采购之间的数据口径统一起来。

对于已经有ERP和MES的企业,织信更适合承担补充层:把计划员每天反复整理的表、审批、异常记录、跨部门确认流程放到同一个应用里,再通过接口和原系统连接。主系统继续管订单、库存、工单和财务,补充层把MRP运算所需的数据维护、检查和追踪工作承接起来。

九、MRP落地最容易踩的坑

MRP看起来很标准,但落地时经常出问题。

第一,BOM长期不维护。

研发改了图纸,工艺改了用料,现场换了辅料,系统里的BOM还是旧版本。MRP按旧BOM计算,采购当然会买错、少买或多买。

第二,库存账不准。

车间领料没有及时出库,仓库盘点不及时,已分配库存没有锁定,在制品没有报工。系统看到的库存和现场实际库存不一致,净需求就会失真。

第三,提前期写得太乐观。

有些企业为了让计划看起来好看,把采购件提前期维护成7天,把自制件维护成10天。实际供应商要15天,热处理还要排队,检验再占两天。系统建议再漂亮,到了现场还是来不及。

第四,批量规则没有进系统。

热处理一炉50件,系统却按75件生成工单;板材必须整张下料,系统却按净需求生成零散采购;包装必须整箱,系统却按单件计算。计划员最后只能手工改,MRP就失去了一大半意义。

第五,把MRP当成自动排产。

MRP算的是物料需求,不负责完整产能约束。它能告诉你缺什么、缺多少、哪天要准备,但不能单独解决机台瓶颈、人手不足、换型顺序、外协排队和客户优先级。要做能力约束,需要结合MRPⅡ、APS或生产排程规则。

第六,预测和实单没有分清。

预测需求可以提前备料,但不能和客户实单完全同等对待。否则预测一波动,系统就生成大量计划订单,库存很快压上去。比较稳妥的做法,是对预测、实单、安全库存设定不同的需求来源和处理规则。

如果用织信承接这类计划协同应用,也应该把这些规则做进表单和流程里。比如BOM变更必须经过工艺确认,提前期调整必须保留历史记录,计划订单修改必须说明原因,缺料异常要关联具体订单和物料。否则系统只是把Excel搬到网页上,计划质量不会真的提高。

十、企业要怎样把MRP用起来?

MRP不是买了系统就能自动跑好。比较稳的做法,是分几步来。

第一步,把物料编码和BOM整理干净。

同一种物料不能多个编码,一个编码也不能代表多个实物。BOM要明确版本、用量、损耗、替代料和生效范围。对机加工企业来说,毛坯、半成品、外协件、热处理件最好不要混着维护。

第二步,把库存状态分清楚。

现有库存、可用库存、已分配库存、安全库存、在制数量、在途数量要分开维护。不能只用一个库存余额去做MRP。

第三步,把提前期按真实过程维护。

采购提前期要问供应商实际交付能力,自制提前期要包含下料、加工、转运、外协、检验和等待时间。不要只填纯加工时间。

第四步,把批量规则维护进系统。

起订量、最小批量、固定批量、倍数批量、周期合并规则,都应该体现在物料计划参数里。尤其是热处理、喷涂、外协、板材、包装和标准件,不维护批量规则,MRP结果就很难落地。

第五步,建立例外评审机制。

MRP运算后,系统应该输出缺料、延期、提前、取消、批量异常、库存低于安全线等例外信息。计划员不应该每天从几千行数据里找问题,而应该重点处理这些例外。

第六步,让MRP持续滚动。

订单会变,库存会变,供应商交期会变,车间进度也会变。MRP应该按固定节奏滚动运行,比如每天一次或每周几次。滚动的重点不是每天乱改计划,重点是在时间栅栏约束下更新远期和中期计划。

结语:MRP的难点,从来不只是公式

MRP的公式并不吓人。

毛需求、可用库存、净需求、计划入库、计划下达,只要顺着订单和BOM推一遍,大多数人都能理解。

真正困难的地方,是企业愿不愿意把基础数据维护到能计算的程度。

BOM要准,库存要及时,在制要反馈,采购在途要可信,提前期要接近真实,批量规则要符合现场,时间栅栏要防止计划被短期波动反复打乱。

这些东西看起来细,却决定MRP能不能真正发挥作用。

对制造企业来说,MRP不是一个高级概念。它更像生产计划里的基本功。基本功扎实,计划员能提前看到缺口,采购能提前下单,车间能少一点临时插单,仓库也不会一边缺料一边积压。

如果基本功不扎实,再好的系统也只能算出一堆看起来很整齐、现场却不敢执行的数据。

所以,判断一家工厂的计划水平,不妨先问一个简单问题:

当客户订单变化时,企业能不能在当天说清楚,哪些物料缺、缺多少、哪天会缺、最晚哪天下单还来得及?

如果这个问题答不上来,MRP就不能再被当成可有可无的功能。它是企业生产计划必须补上的一课。

版权声明:本文内容由网络用户投稿,版权归原作者所有,本站不拥有其著作权,亦不承担相应法律责任。如果您发现本站中有涉嫌抄袭或描述失实的内容,请联系邮箱:hopper@cornerstone365.cn 处理,核实后本网站将在24小时内删除。

最近更新

MRP计算是整个ERP系统最核心最有价值的部分,但有些企业为什么还是跑不起来、跑不准?
08-31 17:37
MRP物料需求计划完整讲解
08-31 10:36
MES系统和普通ERP有什么区别?工厂应该先上哪个?
08-24 14:39
生产管理:订单、BOM、工序、成本怎么接起来?
08-11 16:38
麒麟软件哪个公司生产的
03-09 13:55
模具生产科管理软件
03-09 13:55
生产线规划仿真软件
03-09 13:55
安全生产会议记录软件
03-09 13:55
擎天出口退税生产单机软件
03-09 13:55
为什么选择织信?
织信AI低代码开发底座,赋能企业快速构建复杂业务系统,驱动业务与IT高效创新
AI驱动开发
通过自然语言交互完成数据建模与逻辑编排,非技术人员也能快速上手,开发周期从数月压缩至数周。
高性能数据支持
提供上亿级数据承载能力与分布式集群部署,支持海量业务数据的高并发处理。
企业级场景覆盖
支持ERP、MES、CRM、SRM、WMS等核心系统搭建,无缝集成钉钉、企微、飞书及各类异构系统。
专业服务保障
支持私有化部署模式,全面保障数据安全。已累计服务制造、军工、金融等50000+企业客户。
B2C跨境电商知名品牌——朗驰实业
集设计、生产、销售于一体的综合性服装企业,专注女性快时尚B2C跨境电商,目前设有供应链中心、仓储中心、亚马逊运营中心、信息化中心、产品研发中心等20余个部门,引入织信低代码平台个性化定制一套研发、生产、销售全链路的数字化系统,打通服装从设计、生产到销售的各个环节。
全球500强车企巨头——吉利集团
作为一家全球知名的超大型企业,吉利需要大量的技术人员来满足各事业部门的日常数字化需求。在内部强调“降本增效”的大环境下,吉利通过采购“织信低代码平台”,开发周期平均缩短61%,人力投入减少47%,解决了开发需求常年堆积的难题。
医院后勤服务领军者——某管家
国内市场化运作、跨区域经营、集团化管理的大型专业医疗机构后勤服务供应商,全国80多座城市,每天为超过百万的病人和医护人员提供服务,通过织信低代码平台构建线上数字化的方式服务各医院的后勤保障和正常运行,主要为运送条线、保洁条线、秩序条线、工程条线、医废条线等解决工单调度、医辅材料运输、多端协同的效率难题。
中国兵器工业集团——银光化学
国家“一五”期间156个重点项目之一。属于国家高新技术企业,在信息化升级建设中,存在大量“小、散、碎”的信息化需求,需要投入大量人力资源进行开发,通过引入织信低代码平台,解决当下遇到的各类业务难题,提升整体的IT研发效率。
石油领域重点工程单位——川庆钻探
随着国企工规模的不断扩大和内部数字化转型的要求不断提升,公司着眼长远,决定借助织信低代码的各方面能力,从物资储备管理入手,并辐射经营、生产、工程、日常管理等多个板块,为后续内部信息化建设打好基座。
汽车零部件上市企业——川环科技
川环为了有效应对残酷的市场现实,高层一致决定加强公司内部管理,8大部门将全面进行数字化转型,耗时10月,成功上线8套系统,通过织信低代码平台对接现有用友U9ERP,实现各部门的业务线上化,并通过数据治理,实现整个企业从战略到经营管理的分析。
B2C跨境电商知名品牌——朗驰实业
集设计、生产、销售于一体的综合性服装企业,专注女性快时尚B2C跨境电商,目前设有供应链中心、仓储中心、亚马逊运营中心、信息化中心、产品研发中心等20余个部门,引入织信低代码平台个性化定制一套研发、生产、销售全链路的数字化系统,打通服装从设计、生产到销售的各个环节。
全球500强车企巨头——吉利集团
作为一家全球知名的超大型企业,吉利需要大量的技术人员来满足各事业部门的日常数字化需求。在内部强调“降本增效”的大环境下,吉利通过采购“织信低代码平台”,开发周期平均缩短61%,人力投入减少47%,解决了开发需求常年堆积的难题。

各行业用户的共同选择

国防军工
国防军工
央国企
央国企
生产制造
生产制造
生物医疗
生物医疗
科技服务
科技服务
金融证券
金融证券
科研院所
科研院所
物业地产
物业地产
织信适合谁?
如您有以下几种需求,欢迎 填写表单 联系我们
企业员工
《找工具开发功能》
公司老板
《找人定制系统》
软件集成商
《想快速交付项目》
  • 深圳市基石协作科技有限公司
  • 地址:深圳市南山区科发路8号金融基地1栋5F5
  • 手机:137-1379-6908
  • 电话:0755-86660062
  • 邮箱:sales@cornerstone365.cn
  • 微信公众号二维码

© copyright 2019-2026. 织信INFORMAT 深圳市基石协作科技有限公司 版权所有 | 粤ICP备15078182号

前往Gitee仓库
微信公众号二维码
咨询织信数字化顾问获取最新资料
客服咨询热线1
0755-86660062
客服咨询热线2
137-1379-6908
申请预约演示
立即与行业专家交流
