生产计划和执行流程

一个订单延期,最先挨骂的,通常是计划员。
客户在催,销售在催,老板也在催。会议一开,大家很快就会把目光落到计划员身上:
你这个计划怎么排的?
可真把现场摊开来看,很多延期并不是计划员把日期填错了。
销售接单的时候,客户要得急,交期先答应了。
采购那边,关键物料还在路上,供应商只说“尽快”。
仓库账上显示有料,现场一找,发现有一部分被别的订单占了。
工艺员临时通知,这批产品要按新版工艺做,多一道检验。
车间主任说,设备这两天在抢另一张急单,插不进去。
质检又说,上批次刚出过问题,这次不能省流程。
你看,计划员最后拿到的,不是一张简单订单。
是一堆已经发生、正在发生、马上要发生的问题。
所以,生产计划真正难的地方,不是把“哪天做什么”排出来。那只是表面工作。

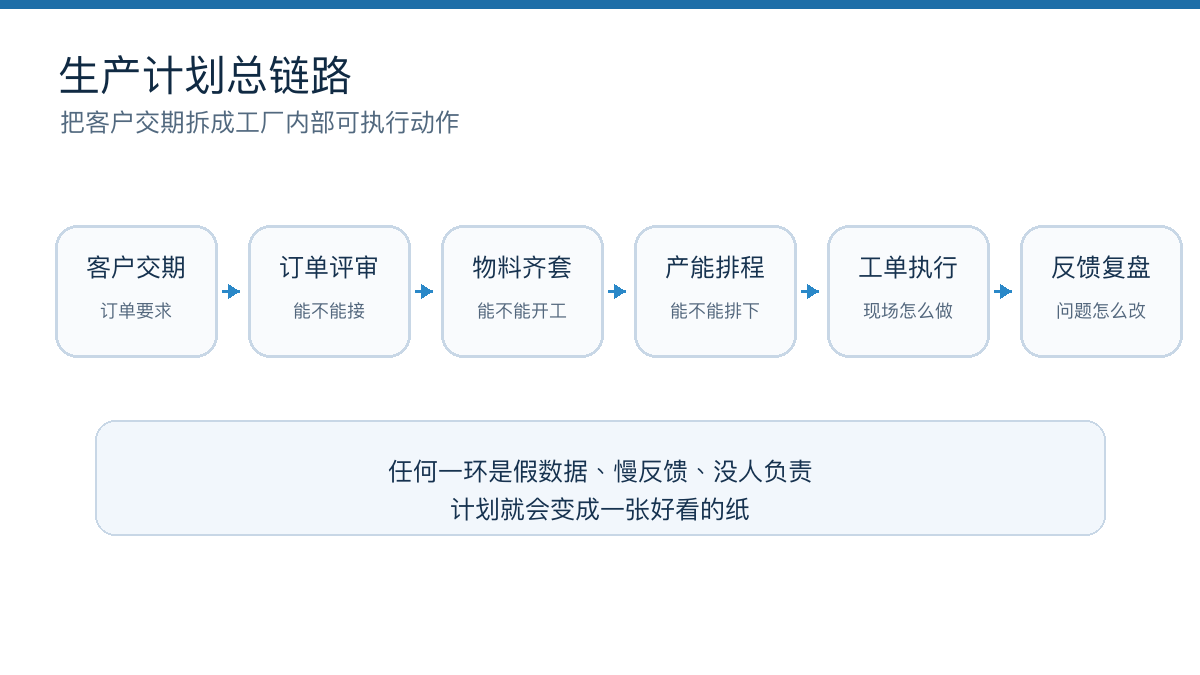

更难的是,把客户交期拆成一条工厂内部能兑现的链条。
这条链条里,订单要评审,物料要齐套,产能要核算,工艺要确认,工单要下发,车间要报工,质量要放行,异常要反馈,最后还要按承诺发货。
只要中间有一环是假数据、慢反馈、没人负责,计划表就会变成一张好看的纸。

先说一个常见场景。
客户要一批货,销售问生产:“这个月25号能不能交?”
生产说:“应该可以。”
老板听到“应该可以”,就以为可以。销售听到“应该可以”,就去回复客户。客户听到可以,就开始安排自己的后续计划。
可到了20号,问题一个一个冒出来。
主料还有一部分没到。
有一批料到了,但质检没放行。
车间本来排好的设备,被一张更急的订单占了。
工艺文件改过一次,旧工单没有同步。
于是,25号交不了。
这时候大家再回头追问:当初为什么说可以?
没人说得清。
因为当初的“可以”,不是系统算出来的,也不是流程评审出来的,而是几个人凭经验估出来的。
这就是很多工厂生产计划的第一个问题:
计划有了,依据没有。
一个真正能执行的生产计划,至少要回答五个问题。
客户要什么。
工厂有没有料。
设备有没有空。
工艺有没有定。
异常来了谁处理。
这五个问题没有回答清楚,计划员排出来的日期,就只是一个愿望。
很多企业的问题,也正是出在这里。
看起来有ERP,有MES,有排产表,有每日生产会议。可实际运行时,关键依据还在微信群里、Excel里、电话里、老师傅脑子里。
计划员每天都在更新表,但表里的很多数据并不真正代表现场。
库存不代表可用库存。
产能不代表真实产能。
工单下发不代表可以开工。
完工不代表可以发货。
这几句话听起来有点绕,但很重要。
库存100个,如果其中60个已经被别的订单锁定,剩下40个还没质检放行,那么这100个对当前订单就不等于100个。
设备一天理论能做80件,如果今天要换型、调机、等刀具、做首检,真实产出可能只有50件。
工单已经下发,如果物料没齐、图纸版本没确认、质检标准没同步,车间也不能放心开工。
产品已经做完,如果质检没放行、包装没完成、发货资料没准备好,销售也不能对客户说已经交付。
所以,生产计划的第一件事,不是排表。
是把计划依据做实。
生产计划从哪里开始?
很多人会说,从排产开始。
其实更早。
从销售接单那一刻,生产计划就已经开始了。
因为客户交期一旦答应出去,后面所有部门都要围绕这句话来做事。
销售答应客户“15天交货”,这句话不是销售一个人的话。它背后代表采购要在几天内把料买回来,仓库要保证能发料,车间要排出产能,质检要完成检验,物流要安排发货。
如果销售答应得太快,后面就会很被动。
当然,这不是说销售不能接急单。企业做生意,不可能所有订单都慢慢评估。重点客户来了,紧急订单来了,有时就是要抢。
但急单也要知道急在哪里。
是客户真的急,还是销售怕丢单。
是物料已经齐了,可以插进去。
还是物料不齐,只是先答应下来再说。
是插单只影响一条产线半天。
还是会把后面三张订单全部往后推。

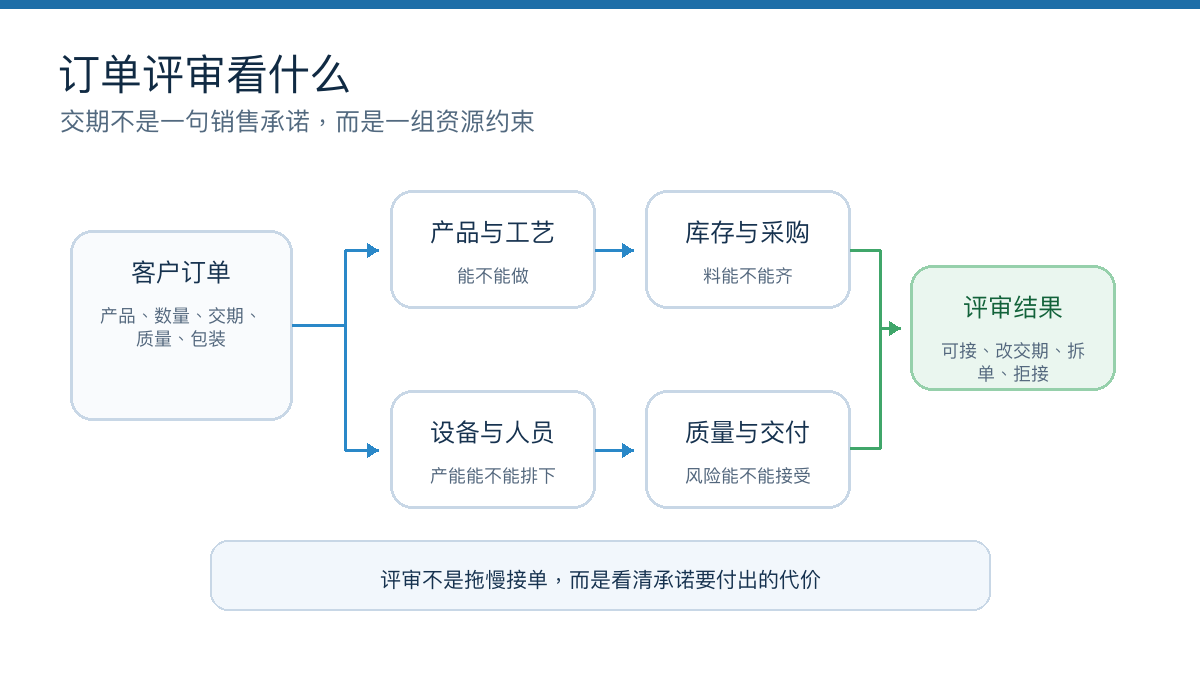

订单评审的价值就在这里。
它不是为了把流程变慢,而是为了让企业在答应客户之前,知道这句话要付出什么代价。
一张订单进入生产之前,至少要评审这些内容:
产品能不能做。
BOM和工艺版本是否确认。
库存能不能支撑。
缺料什么时候能到。
瓶颈设备有没有产能。
外协和特殊工序是否来得及。
质量要求有没有特殊项。
客户信用和回款风险是否可接受。
如果这些都没有评审,销售先答应,计划后补,采购加急,车间插单,仓库到处找料,最后一定会变成全厂救火。
更麻烦的是,这种救火还会形成习惯。
今天靠加班救回来,明天靠插单救回来,后天靠找领导协调救回来。表面上订单交了,实际上管理越来越乱。
因为企业没有把问题解决掉,只是用人的辛苦把问题盖住了。

很多工厂排产时,最先看设备。
哪条线有空,哪个班组能做,哪个订单先排。
但生产现场真正卡住的,往往不是设备,而是物料。
车间最怕什么?
工单下来了,员工到位了,设备也空出来了,结果一领料,少一个关键件。
少了这个件,整张工单就开不了。计划员只好换单,车间重新安排,仓库重新备料,采购重新催货。一天就这么过去了。
所以,生产计划里必须有一个动作,叫齐套确认。
齐套确认不是简单看库存够不够。
要看可用库存够不够。
什么叫可用库存?
账上有,不一定可用。
被别的订单占用的,不可用。
还在质检状态的,不可用。
批次不符合客户要求的,不可用。
库位找不到的,不可用。
替代料没有审批的,也不可用。

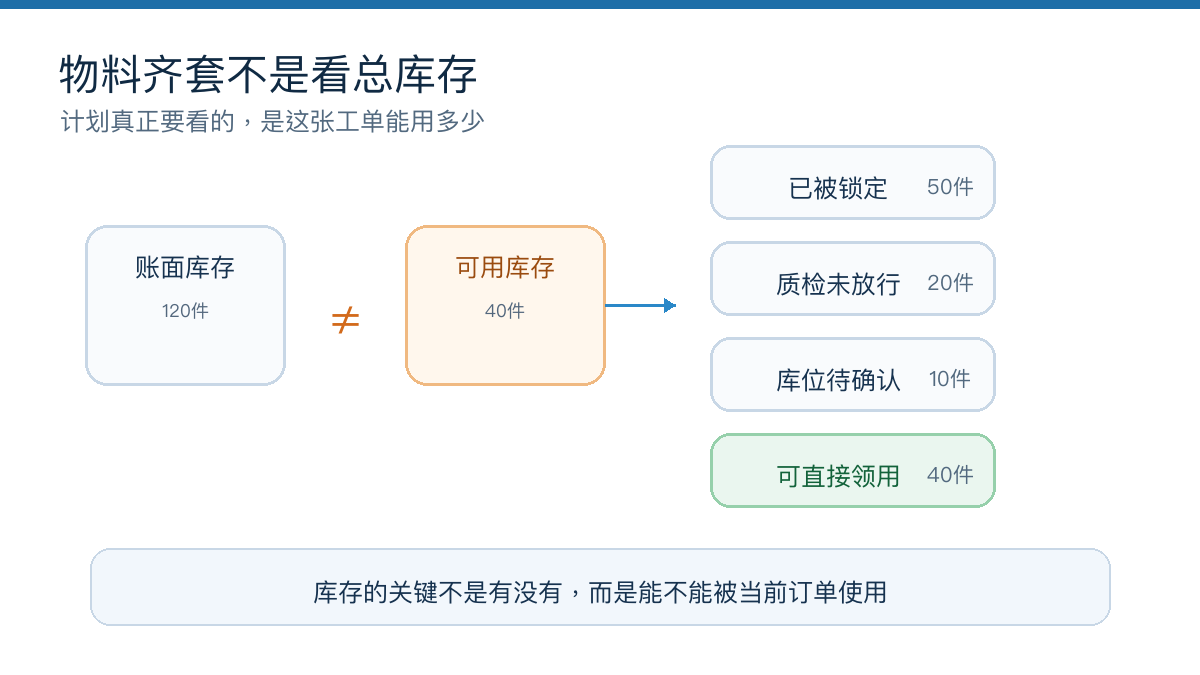

很多工厂库存账面很好看,现场照样缺料,就是因为系统里看到的是“数量”,计划真正需要的是“可用状态”。
举个简单例子。
一张工单需要A物料100件。系统库存显示120件。计划员一看,够了,安排开工。
到了领料时才发现,120件里有50件已经锁给另一张重点订单,20件刚到货还没检验,10件在库位上找不到。真正能用的只有40件。
这时候再说系统库存有120件,已经没有意义了。
对生产计划来说,库存的核心问题不是“有没有”,而是“能不能被这张订单使用”。
这句话很关键。
物料齐套做得好,车间开工就稳。物料齐套做不好,生产计划就会天天被打断。

有些工厂会说,我们设备不少,人员也不少,为什么计划还是排不动?
问题可能不在总产能,而在瓶颈产能。
工厂的产能,不是把所有设备能力加起来就行。
一张订单可能要经过下料、加工、热处理、装配、检验、包装。前面几道工序都很快,但只要其中一道工序排不上,整张订单就出不来。
比如热处理一炉要凑批,今天凑不够,明天才开炉。
比如某台加工中心只有一台,几张订单都要用它。
比如检验员只有两个人,月底集中完工时,产品都堵在质检这里。
这时候,你看全厂产能,可能觉得没问题。看关键工序,才发现已经满了。

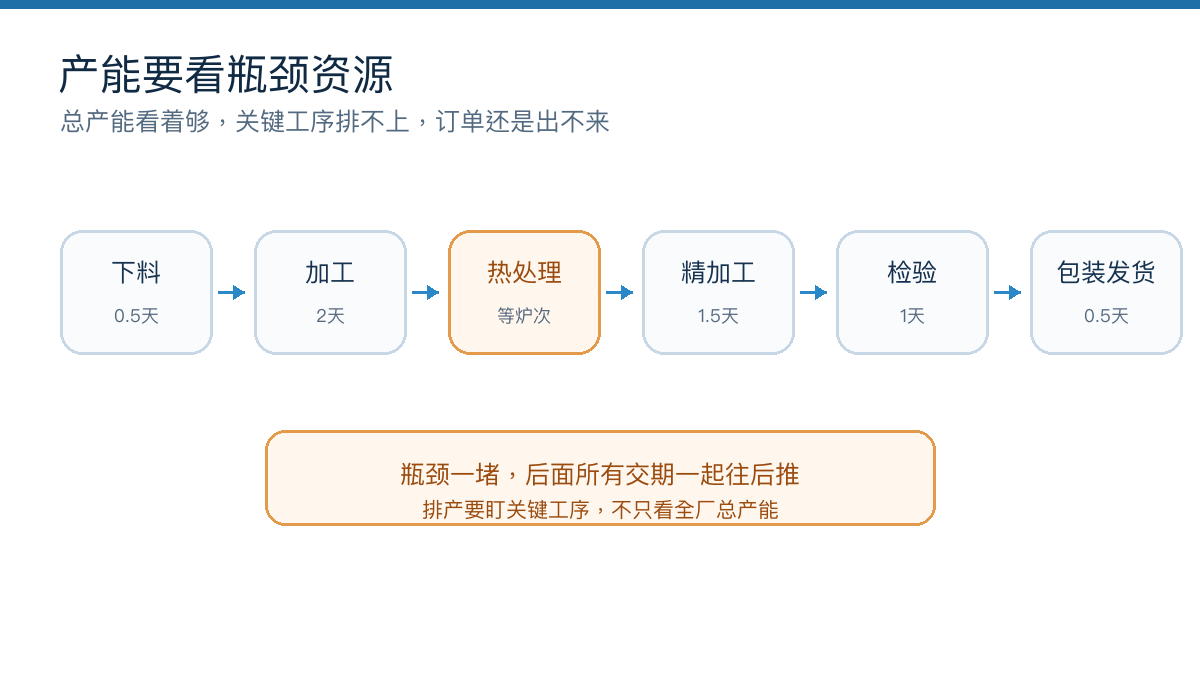

所以生产计划不能只排“数量”,还要排“路径”。
这张订单要走哪些工序。
每道工序需要多少工时。
哪个工序是瓶颈。
哪些订单会争同一台设备。
哪些工序需要等待外协。
哪些产品换型成本高,不能频繁插单。
计划员如果只看订单交期,不看工序路径,就会出现一种情况:
表上每张订单都安排了,现场每个关键工序都在排队。
真正成熟的计划,一定会特别盯瓶颈。
瓶颈设备不能按感觉排。
瓶颈工序不能随便插单。
瓶颈资源一旦被占用,影响的不是当前一道工序,而是后面所有交付承诺。

排产完成以后,下一步就是下工单。
很多企业把工单当成通知单。告诉车间:做这个产品,做多少件,什么时候完工。
这还不够。
工单如果信息太粗,车间就只能靠经验补。
一个合格的生产工单,至少要说清楚这些内容:
产品编码是什么。
生产数量是多少。
客户或订单要求是什么。
使用哪个BOM版本。
执行哪个工艺路线。
需要领哪些物料。
在哪个车间、哪条产线、哪个工作中心做。
计划开工和完工时间是什么。
首检、巡检、完工检验要求是什么。
是否允许替代料。
是否允许超领、补料、拆单、合单。
异常怎么上报。
这些信息不是写给系统看的,是写给现场看的。
车间主任看到工单,应该知道先做哪张单。
班组长看到工单,应该知道按哪个工艺做。
仓库看到工单,应该知道按什么物料发料。
质检看到工单,应该知道按哪个标准检验。
如果工单只是一个简单任务,后面每个岗位都要再问一遍。问的人多了,信息就会变形。
今天工艺员说按新版做。
明天班组长说没收到。
后天质检说标准不对。
最后产品做出来了,客户不认。
这类问题不是现场不认真,而是工单没有把执行依据讲清楚。
很多车间不喜欢报工。
觉得麻烦。
做完了还要录,停机了还要填,不良了还要报,返工了还要写原因。现场忙得很,哪有时间弄这些。
这个感受很真实。
如果报工只是为了让管理层看数字,那它确实容易变成负担。
但对生产计划来说,报工有一个更重要的作用:
让计划看到现场发生了什么。
今天这张工单做到多少了。
哪些工序已经完成。
哪道工序卡住了。
不良品有多少。
返工会影响多久。
设备停了多长时间。
缺料是不是已经解决。
这些数据如果不及时回到系统,计划员就只能靠问。
问车间,问仓库,问采购,问质检。
问一圈下来,半天过去了。更麻烦的是,每个人说的可能都不一样。
车间说快做完了。
质检说还没放行。
仓库说没收到入库。
销售说客户已经在催发货。
老板问到底什么情况,没人能拿出一张可信的进度表。
所以报工不是多此一举。

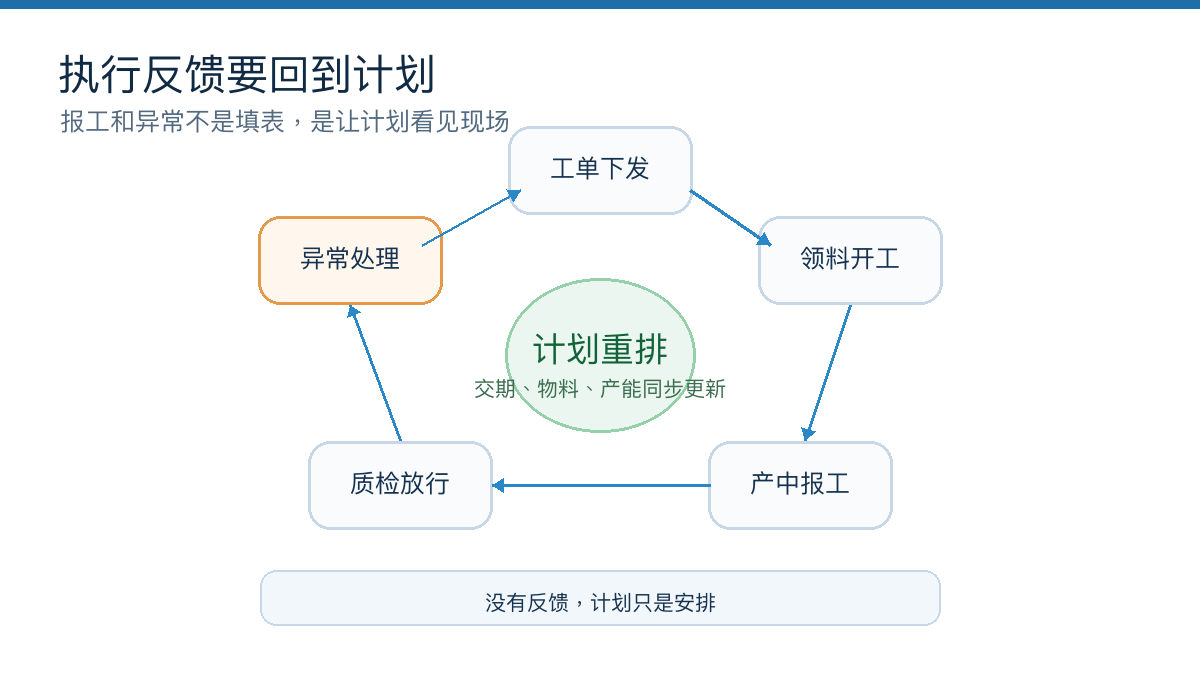

报工的本质,是把车间的真实进度还给计划。
没有报工,计划看到的是安排。
有了报工,计划看到的才是执行。
这两者差很多。

计划一定会变。
客户会改交期,供应商会延期,设备会故障,质检会发现异常,现场会临时缺人。
所以,好的生产计划不是从来不变,而是变了以后知道怎么处理。
很多工厂的异常处理方式,是在群里喊。
“这张单缺料了。”
“设备坏了,今天做不了。”
“客户要求提前,大家协调一下。”
群里一喊,短期看很快。相关的人都看到了,领导也看到了。
但问题是,群消息很难变成管理数据。
过两天再问,这个异常影响了哪张订单?谁处理的?怎么处理的?有没有造成延期?有没有改计划?有没有通知销售?有没有影响采购?很多时候就查不清了。
异常如果没有记录,就会变成一种记忆。
谁记得住,谁就知道。
谁忘了,事情就断了。
一个生产异常,至少要留下五个信息。
异常类型是什么。
影响哪张订单、哪张工单、哪个物料、哪台设备或哪个批次。
责任人是谁。
处理动作是什么。
处理结果有没有回到计划。
比如缺料。
不能只写“缺料”。要写清楚缺什么料,缺多少,影响哪张工单,预计什么时候到,采购谁负责,车间是否换单,销售是否需要通知客户。
比如质量异常。
不能只写“质量有问题”。要写清楚哪一批次,哪道工序,什么不良,是否返工,是否报废,是否影响交付,是否要冻结库存。
比如插单。
不能只写“领导要求插单”。要写清楚插的是哪张订单,占用哪个设备,挤掉哪张原计划订单,交期影响怎么处理,谁确认。
异常处理做不到这一步,计划就很难变准。
因为每次异常都发生了,但没有变成下一次排计划的经验。
很多企业发完货就结束了。
客户收到了,销售松口气,生产松口气,计划员也松口气。至于这张订单中间为什么差点延期,为什么补料,为什么返工,为什么插单,没人再追。
这就很可惜。
因为生产计划能力,就是在复盘里长出来的。
一张订单交付之后,企业至少要回头看几个问题。
原计划交期和实际交期差几天。
延期发生在哪个环节。
物料是否按计划到位。
产能是否按计划执行。
工艺是否发生变更。
质量异常是否影响进度。
插单是否影响其他订单。
客户变更是否及时传递。
这次问题下次怎么避免。
如果每张延期订单都能追到原因,计划会越来越准。反过来,如果每次延期最后都变成一句“沟通不到位”,那下次一定还会发生。
“沟通不到位”这句话,很多时候不是原因,只是大家不想继续追下去的结果。
真正的原因可能是:
订单评审没有做。
采购交期没有回写。
库存状态不准确。
BOM版本没有同步。
设备产能被高估。
质量异常没有及时触发计划调整。
这些原因被找出来,流程才有机会改。
否则,今天开会骂一遍,明天继续犯一遍。
生产计划做得好不好,不用听口号。
问十个问题,大概就能看出来。
1、销售接单前,能不能看到真实库存、预计到货、产能负荷和交付风险?
如果看不到,交期承诺就容易靠经验。
2、订单变更后,会不会同步影响采购、库存、生产、质检和发货?
如果只改了销售订单,后面一定有人不知道。
3、BOM和工艺版本是不是受控?
如果车间、仓库、质检看的不是同一版,执行一定会乱。
4、MRP算料时,有没有扣掉已分配库存、在途、在制和安全库存?
如果只是拿总库存相减,算出来的物料需求很容易失真。
5、工单下发前,有没有做齐套检查?
没有齐套检查,车间开工后才发现缺料,损失已经发生。
6、瓶颈设备和关键工序有没有单独排?
如果所有资源都按平均产能排,真正卡交期的地方会被忽略。
7、车间报工是不是及时?
如果今天的进度明天才录,计划看到的永远慢半拍。
8、质量状态会不会影响入库和发货?
如果质检没放行,销售却看到可以发货,后面一定出问题。
9、插单、拆单、换料、返工有没有记录?
没有记录,企业就不知道哪一次临时处理带来了后面的成本。
10、订单延期后,能不能查到真实原因?
如果查不到,生产计划就只能停留在“继续加强沟通”。
这十个问题,不是为了难为计划员。
它是在检查一家工厂有没有把订单交付这件事,真正管起来。
生产计划靠人不行吗?
当然要靠人。
计划员的经验很重要,车间主任的判断很重要,采购对供应商的了解也很重要。系统不能替代这些经验。
但系统要做一件事:
把人的经验变成可以复用的数据和规则。
订单为什么这样排。
交期为什么这样承诺。
物料为什么判断齐套。
工单为什么插队。
异常为什么导致延期。
质量为什么没有放行。
这些信息如果只在人的脑子里,企业就会越来越依赖少数老员工。人一忙,信息就断。人一走,经验也带走。

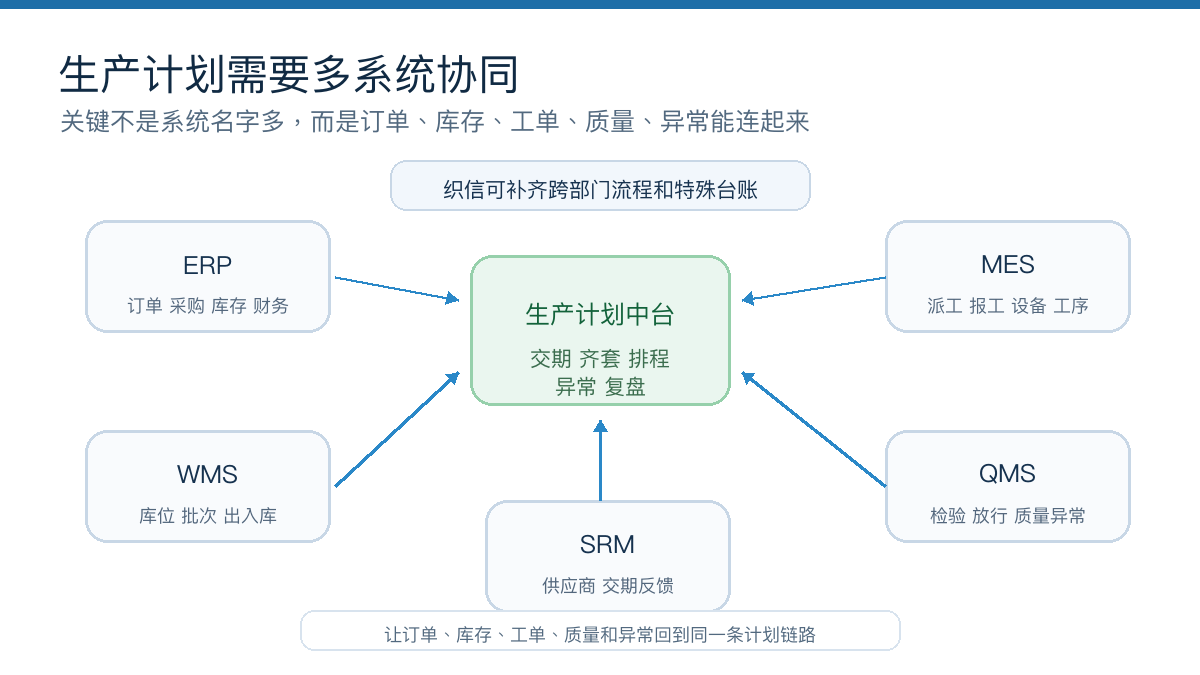

所以生产计划系统真正有价值的地方,不是多一个排产页面,而是把订单、物料、产能、工艺、工单、报工、质检、异常和复盘串起来。
ERP负责订单、采购、库存和财务数据。
MES负责车间派工、报工、设备和工序进度。
WMS负责库位、批次、出入库和盘点。
QMS负责来料检验、过程检验、完工检验和质量异常。
这些系统如果各管各的,计划还是会断。
ERP里库存显示有料,WMS里库位找不到。
MES里设备停机了,ERP计划没有调整。
QMS里质检未放行,销售还以为可以发货。
采购交期改了,生产计划没有同步更新。
这就是为什么很多企业上了系统,计划依然难做。
不是系统名字不够多,而是关键业务没有连起来。
对于已经有ERP、MES、WMS等系统的企业,如果还有大量订单评审、齐套检查、异常处理、工单变更、交付复盘靠Excel和群消息补,也可以用织信Informat这类企业级AI低代码平台,把这些跨部门流程做成轻量应用。它更适合承接那些标准系统不容易改、但现场又每天都要用的管理动作,比如生产计划看板、缺料预警、异常闭环、交期评审、工单变更审批等。重点不是再买一个孤立系统,而是把原来散在系统外的业务补回到流程和数据里。

生产计划和执行流程,表面上管的是生产。
实际上管的是企业对客户的承诺。
客户下单以后,企业说什么时候交,就等于向客户许下一个承诺。这个承诺能不能兑现,不是销售一个人决定的,也不是车间一个部门决定的。
它要靠订单评审来判断风险。
靠物料齐套来保证开工。
靠产能排程来安排节奏。
靠工单信息来指导现场。
靠报工和质检来反馈进度。
靠异常处理来修正变化。
靠交付复盘来提高下一次计划的准确性。
所以,生产计划不是把生产任务排满。
生产计划真正要做的,是把客户交期变成工厂内部一套能执行、能反馈、能调整、能追溯的行动链条。
这条链条越清楚,销售越敢承诺,采购越知道买什么,仓库越知道备什么,车间越知道先干什么,质检越知道按什么标准验,老板也越容易看清订单到底卡在哪里。
做到这一步,生产计划才不只是一张表。
它才真正变成了工厂的交付能力。
版权声明:本文内容由网络用户投稿,版权归原作者所有,本站不拥有其著作权,亦不承担相应法律责任。如果您发现本站中有涉嫌抄袭或描述失实的内容,请联系邮箱:hopper@cornerstone365.cn 处理,核实后本网站将在24小时内删除。
相关文章推荐
织信MES生产管理系统是一款专注于生产过程管理的系统,它可以帮助企业实现生产过程的智能化管控,提高生产效率,保证产品质量。
· 生产计划与排程:支持根据销售订单和生产能力,制定合理的生产计划,提供高级排程算法。
· 生产执行管理:实现生产过程的实时监控和管理,支持生产工单的创建、下达、执行和完工管理。
· 质量管理:支持从原材料检验到成品检验的全流程质量管控,支持质量检验计划的制定、检验数据的采集和分析。
· 设备管理:支持设备台账管理、设备维护计划制定、设备故障报修和处理等功能。
· 物料管理:实现生产过程中的物料跟踪和控制,支持物料需求计划的生成、物料领用和消耗管理。
织信MES生产管理系统基于低代码平台开发,具有强大的集成能力和数据驱动的决策支持。系统支持与ERP、PLM、WMS等系统的无缝集成,实现数据共享和流程协同。通过实时数据采集和分析,系统提供多维度的生产数据分析报表,如生产效率分析、设备利用率分析、质量分析等。
各行业用户的共同选择
